【一線風采】48小時極速完工!助力疫情防控展擔當
        作者:     來源:     時間:2022-03-02  次數:5588次

  近段時間,多地出現新增本土確診病例。中機建設堅持人、物、環境同防,堅決做好自身疫情防控的同時投身一線援建,勇?lián)肫髶?,履行社會責任,全力貢獻中機力量支援抗疫。

  應疫情防控所需,2022年2月11日下午2時受深圳市光明區政府委托,需緊急加建跨境車輛疫情防控停車場。中機建設接到指令后,立刻抽調光明區檔案綜合服務中心骨干力量組成項目小組,會同區建筑工務署相關人員進行現場實際勘探,迅速敲定實施方案并組織進場施工。

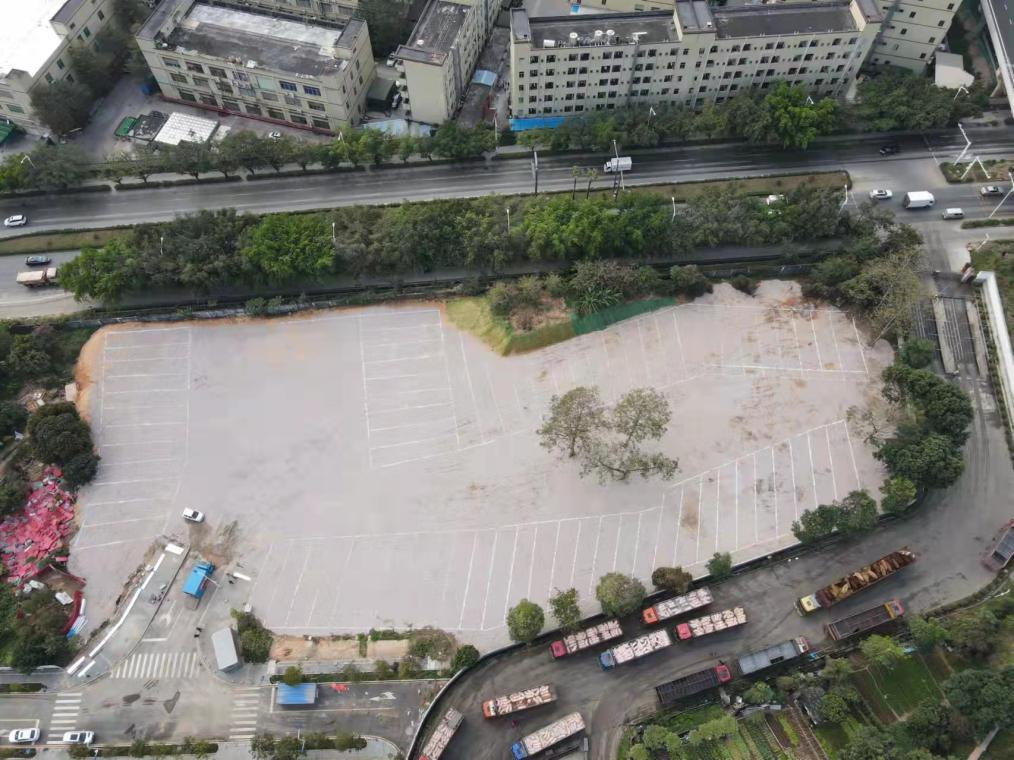

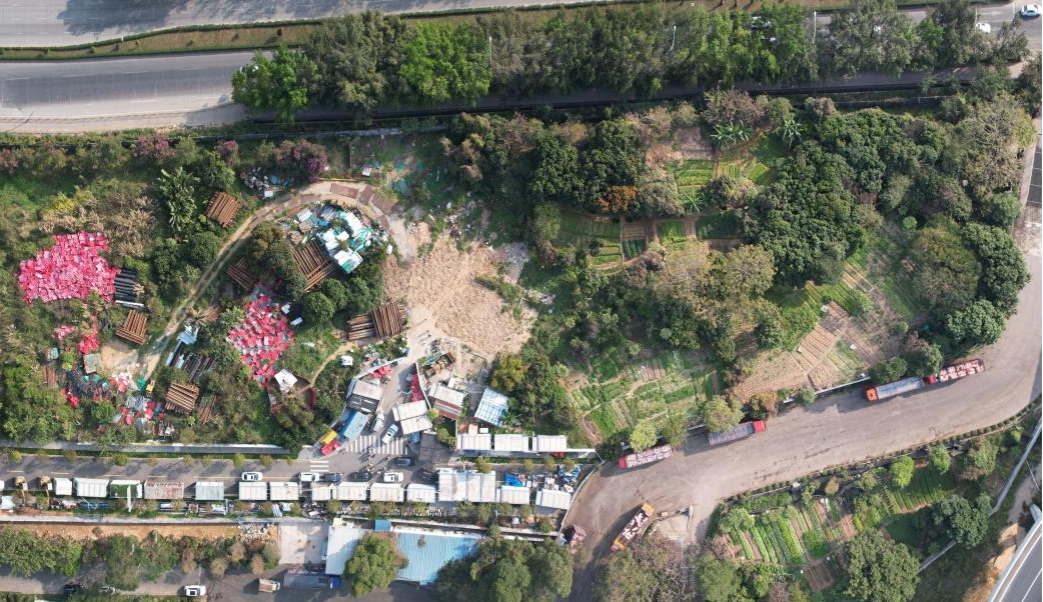

       航拍施工前后效果對比



  疫情防控停車場位于光明區根玉路與新玉路交匯處國有儲備用地,總占地約12000平方米,根據區政府要求,需在2日內前完成苗木遷移、場地平整、垃圾清運等所有工作。

  為確保按時交付跨境車輛疫情防控停車場,項目小組秉承“真誠服務人類 用心建設未來”的企業使命,充分發揚“敢于擔當 甘于奉獻”的執行文化,全力投身場地建設,當天即將機械設備及勞務人員組織到位,兩班人員晝夜交替施工,機械設備日夜兼程作業,經過48小時的奮戰,完成了50余株灌木砍伐清運、4000多立方土方挖運并回填壓實、2000立方再生料回填鋪路并壓實,順利在2月13日下午5時完成建設任務,并于2月14日上午9時交付使用。





  2022.2.11  下午2時許

  接到深圳市光明區政府委托緊急加建跨境車輛疫情防控停車場的電話通知



  2022.2.11 下午2:50

  會同區建筑工務署相關人員現場踏勘



  2022.2.11 下午5:00

  確定實施方案并組織進場施工



  從光明新區檔案服務中心項目緊急抽調30余臺大型機械設備,指派項目50余名骨干管理人員及施工人員組成兩個小組,晝夜倒班施工。



  2022.2.11

  完成灌木砍伐清運等場地清表



  2022.2.12

  完成土方挖運、場地平整



  2022.2.13 下午5:00

  完成再生料場地鋪設,場地壓實



  2022.2.14 早9:00

  順利移交場地,區領導視察指導

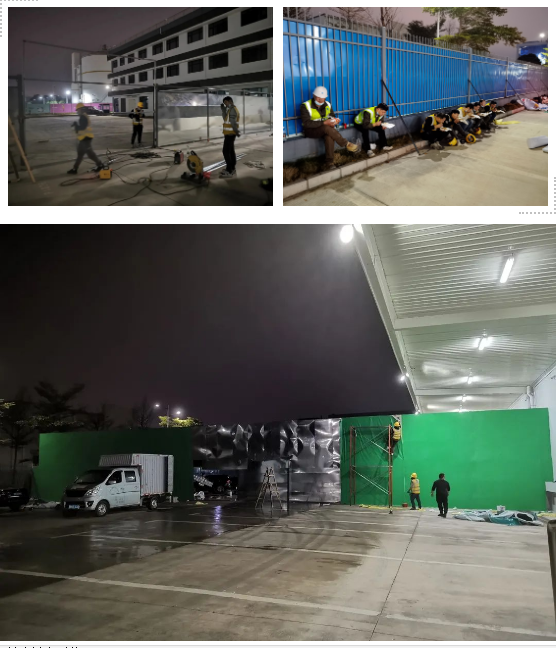

  在圓滿完成跨境車輛疫情防控停車場施工任務后,項目部于2022年2月17日晚8時再次收到光明區政府緊急指令,需在跨境停車接駁點增加700米長隔離圍擋。收到指令后項目人員隨即進場展開施工,于2月18晚順利完成700米圍擋施工,24小時圓滿完成任務。



  兩次任務的極速響應和圓滿完成,獲得了光明區各級領導對中機建設和項目部的贊譽和肯定,充分展現了央企擔當?shù)母叨蓉熑胃?。近日,光明區建筑工務署對2021年度光明區建筑工務署優秀合作單位及個人進行了表彰,中機建設以出色的專業能力建設光明文化藝術中心和光明區檔案綜合服務中心,榮獲“2021年度優秀施工單位”稱號;光明區檔案綜合服務中心項目賈耀東榮獲2021年度優秀設計師“設計之星”稱號。



  疫情防控關鍵時期

  疫情就是命令 防控就是責任

  中機建設與時間賽跑 與疫情競速

  用行動彰顯央企的責任與擔當

  匯聚起戰勝疫情的強大力量

  真誠奉獻 團結奮戰

  打贏這場沒有硝煙的人民戰“疫”!
